Как завышают стоимость материалов в строительстве

Как снабжены завышают стоимость материалов в строительстве

Как снабжены завышают стоимость материалов в строительстве

В среднем строительные компании увеличивают стоимость закупки материалов на 10–30% по сравнению с рыночной ценой, что подтверждается анализом коммерческих предложений крупных подрядчиков. Чаще всего завышение проявляется на дорогих и дефицитных позициях: металл, бетон марки М500, инженерные системы отопления и водоснабжения.

Основные схемы завышения: покупка материалов через посредников с дополнительной наценкой, фиктивное увеличение объема закупки, использование более дорогих марок без необходимости. Такие действия напрямую влияют на итоговую смету, увеличивая расходы заказчика без улучшения качества строительства.

Для снижения риска переплат рекомендуется проверять рыночные цены на основные позиции, запрашивать несколько коммерческих предложений и контролировать поставки через независимых специалистов. Важно документировать каждую закупку и фиксировать реальные объемы материалов на объекте – это позволяет выявить расхождения между заявленной и фактической стоимостью.

Также эффективной мерой является внедрение электронных закупок через открытые платформы, где цены прозрачны и отражают реальный рынок. Систематический анализ счетов и накладных помогает выявлять завышения до момента окончательного расчета, снижая финансовые потери заказчика.

Манипуляции с ценами при закупке стройматериалов

Одна из наиболее распространённых схем завышения стоимости стройматериалов – искусственное раздувание цен при закупке через посредников. Компании нередко используют несколько поставщиков с минимальными различиями в ценах, создавая иллюзию конкурентного выбора, но на практике закупка происходит у заранее согласованного продавца с наценкой до 20–30%.

Часто применяют метод дробления заказов на мелкие партии. Например, вместо единой закупки цемента на 1000 тонн, заказ разбивают на партии по 50–100 тонн у разных поставщиков. Это позволяет обходить тендерные процедуры и закупать по ценам выше рыночных на 10–15%.

Некоторые закупочные отделы используют завышенные спецификации материалов. В документации указываются премиальные марки цемента, стали или древесины, хотя на объект реально поставляется продукция более низкого класса, а разница в цене остаётся у посредника или менеджера проекта.

Чтобы снизить риски переплат, рекомендуется: вести мониторинг рыночных цен по регионам, использовать электронные закупочные платформы с прозрачной историей сделок, проверять спецификации материалов с реальными поставками и требовать подтверждающие сертификаты. Также важно фиксировать все предложения поставщиков и проводить периодический аудит закупочных документов.

Практика объединённых закупок с другими подрядчиками позволяет получать более выгодные условия и снижать влияние внутреннего завышения цен. Внедрение автоматизированных систем сравнения стоимости материалов уменьшает вероятность манипуляций и делает процесс прозрачным для всех участников.

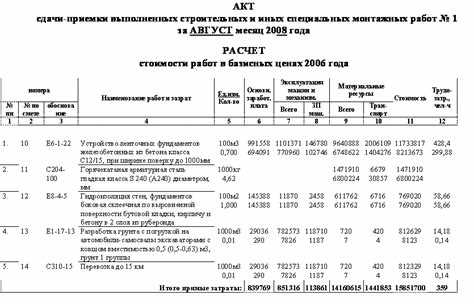

Использование завышенных счетов и накладных

Использование завышенных счетов и накладных

Один из распространённых методов завышения стоимости стройматериалов – подача счетов и накладных с искусственно увеличенными ценами. Часто подрядчики или поставщики включают в документы скрытые надбавки от 10 до 40% от реальной стоимости, при этом официальные цены в прайс-листах остаются неизменными.

Схема обычно выглядит так: материал фактически закупается по рыночной цене, но в накладной указывается стоимость выше. Разница оседает на счетах компании или распределяется между заинтересованными лицами. Контролирующие структуры редко выявляют такие махинации без сравнительного анализа рыночных цен и проверочных закупок.

Для выявления завышений рекомендуется вести системный учет всех счетов и накладных, фиксировать закупочные цены у нескольких поставщиков и сопоставлять их с заявленной стоимостью в документах. Использование электронных систем учета и интеграция с реальными рыночными прайсами позволяет быстро находить несоответствия.

Дополнительно эффективен метод анализа динамики цен по периодам. Если стоимость одинакового материала растет на 15–20% за короткий срок без объективных причин (например, сезонный рост цен или изменение курса валют), это повод для проверки накладных. Рекомендация: требовать от поставщиков подтверждающие документы о фактической закупке, включая счета от производителей и транспортные накладные.

Также полезно применять внутренние аудиты и ротацию ответственных за закупку лиц, чтобы исключить сговор. Контроль на уровне нескольких сотрудников одновременно значительно снижает риск использования завышенных счетов для личного обогащения.

Скрытые комиссии и дополнительные сборы поставщиков

Скрытые комиссии и дополнительные сборы поставщиков

В строительстве значительная часть завышения стоимости материалов связана с незаметными для заказчика комиссиями и дополнительными сборами поставщиков. Эти платежи часто не отражаются в прайс-листах и формально обосновываются как транспортные, упаковочные или административные расходы.

Типичные скрытые комиссии включают:

  • Доплата за доставку в регионы, которая может составлять до 10–15% от стоимости материала.
  • Обработка заказа и его «сборка» на складе, формально позиционируемая как логистический сбор.
  • Комиссии за ускоренную поставку, которые могут быть добавлены без отдельного уведомления.
  • Маркетинговые наценки, скрытые в стоимости единицы товара, когда поставщик заявляет «оптовую цену», но в действительности она выше рыночной.

Чтобы минимизировать влияние скрытых сборов:

  1. Требуйте детализированные счета с указанием каждой статьи расходов.
  2. Сравнивайте предложения нескольких поставщиков на идентичные позиции, включая все комиссии и доставку.
  3. Заключайте договоры с фиксированной стоимостью поставки и четким указанием возможных дополнительных расходов.
  4. Проверяйте условия поставки и наличие скрытых сборов в публичных документах компании.
  5. При оптовых закупках договаривайтесь о скидках на логистику и административные услуги.

Практика скрытых комиссий особенно распространена при работе с посредниками. Прямое взаимодействие с производителями или крупными дистрибьюторами позволяет исключить часть необоснованных сборов и снижает риск завышения общей стоимости проекта.

Подмена качественных материалов на более дешевые аналоги

Подмена качественных материалов на более дешевые аналоги

В строительных проектах часто указываются высококачественные материалы в смете, а на объект поставляются более дешевые аналоги. Например, вместо бетона класса В30 используется В25, что снижает прочность конструкций на 15–20%. Вместо керамической плитки премиум-класса монтируют стандартную плитку, экономия при этом может достигать 40% от стоимости указанной в смете.

Подмена касается не только строительных смесей, но и отделочных материалов: натуральный паркет заменяют ламинатом, гранит – искусственным камнем, медные трубы – пластиковыми. Такие изменения напрямую влияют на долговечность и эксплуатационные характеристики объекта.

Для выявления подмены следует проводить регулярную проверку партий материалов, сверять маркировку, наличие сертификатов соответствия и технических паспортов. Важна фотофиксация и документирование всех поставок с указанием партии и производителя.

Заключая договоры с поставщиками, необходимо точно указывать марки, классы и стандарты материалов. Любые замены должны оформляться письменным согласованием с заказчиком и подтверждаться техническими испытаниями.

Дополнительная защита от подмены достигается использованием систем отслеживания партий материалов через QR-коды или штрихкоды, а также привлечением независимых экспертиз на этапах приемки работ, что позволяет выявлять несоответствия до завершения строительства.

Незаконные наценки через посредников и субподрядчиков

В строительстве часто встречается практика завышения стоимости материалов через цепочку посредников и субподрядчиков. Основная схема заключается в том, что основной подрядчик закупает материалы через третьих лиц, которые добавляют скрытую маржу, не отражаемую в официальной документации.

Типичные признаки подобных схем:

  • Материалы закупаются по цене на 15–40% выше рыночной без видимых причин.
  • Субподрядчики имеют ограниченный документооборот и предоставляют накладные, в которых указаны завышенные цены.
  • Отсутствие прямых договоров с производителями или официальными дистрибьюторами.

Последствия для заказчика:

  • Переплата за материалы без улучшения их качества.
  • Риск использования некачественных аналогов под видом оригинала.
  • Сложности при проведении аудита и контроле расходов.

Рекомендации для минимизации рисков:

  1. Заключать прямые договоры с проверенными поставщиками и требовать прозрачные счета-фактуры.
  2. Сравнивать рыночные цены на материалы перед каждой закупкой.
  3. Проверять легальность и финансовую прозрачность субподрядчиков, запрашивать лицензии и сертификаты.
  4. Вести учет цепочки поставок, фиксируя каждый этап закупки и поставки материалов.
  5. При подозрениях на незаконные наценки проводить независимую экспертизу стоимости материалов.

Контроль за цепочкой поставок и прямые закупки позволяют значительно снизить риск завышенных расходов и избежать незаконных наценок через посредников.

Фальсификация отчетности о расходе материалов

Распространенные схемы включают фиктивное списание материалов на несуществующие участки работ, внесение завышенных коэффициентов отходов и использование шаблонных документов без фактической проверки. В ряде случаев подрядчики используют двойное оформление накладных: одна – для бухгалтерии, другая – для внутреннего учета, позволяя скрывать реальный расход.

Для выявления подобных манипуляций рекомендуется внедрение регулярного инвентарного контроля, включая сопоставление остатков материалов на складе с отчетными данными, использование цифровых систем учета с автоматическим фиксацией выдачи и возврата материалов, а также проведение внезапных аудитов с проверкой фактического объема примененных материалов. Прозрачная документация и независимые проверки сокращают возможность фальсификаций и позволяют корректно определять себестоимость строительных работ.

Дополнительно полезно вести фото- и видеофиксацию поступлений и расхода материалов, вести журнал выдачи с подписью ответственного лица и регулярно сверять данные с договорами поставщиков. Такие меры создают документированную цепочку, минимизирующую риск скрытых финансовых манипуляций.

Влияние сезонности и дефицита на завышение цен

Сезонность напрямую влияет на стоимость строительных материалов. Например, в холодное время года спрос на цемент и кирпич падает на 15–25%, а в период весенне-летних активных строительных работ цена на эти материалы может вырасти на 20–35%. Подобные колебания используют для завышения цен при заключении контрактов с подрядчиками.

Дефицит материалов, особенно редких или импортных, становится инструментом для формирования необоснованных наценок. Например, при нехватке импортного стекла стоимость может увеличиваться до 50% от рыночной цены за счет искусственного ограничения поставок.

Практика показывает, что компании часто планируют закупки в периоды низкого спроса, чтобы зафиксировать цену на уровне ниже среднего, а затем включают премию при продаже в пиковый сезон. Это позволяет формально оправдать завышение стоимости в отчетах.

Для контроля завышений рекомендуется:

  • Сравнивать цены на одинаковые материалы у нескольких поставщиков вне зависимости от сезона.
  • Планировать закупки с учетом сезонных колебаний, фиксируя объемы заранее.
  • Отслеживать уровень запасов и вести прозрачный учет дефицитных материалов.
  • Использовать долгосрочные контракты с поставщиками, где цена фиксируется независимо от сезонного спроса.

Систематический мониторинг сезонных цен и дефицита снижает риск манипуляций и позволяет прогнозировать реальные затраты на строительные материалы.

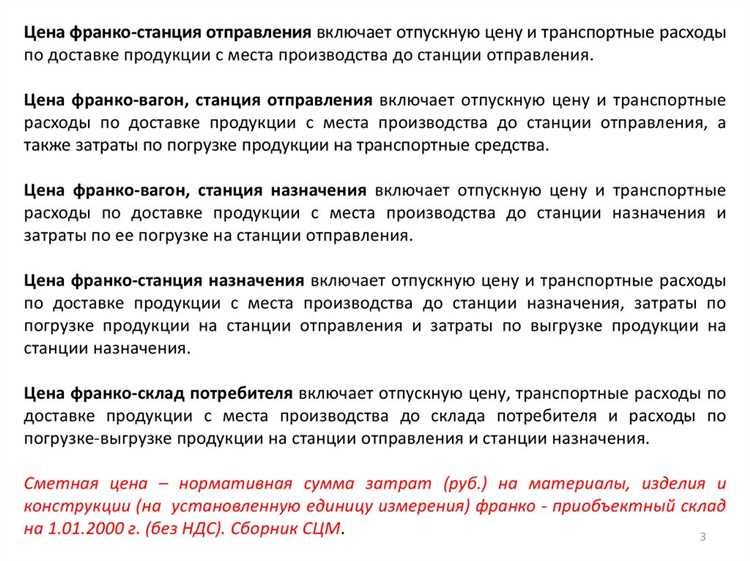

Контроль и проверка реальной стоимости стройматериалов

Контроль и проверка реальной стоимости стройматериалов

Первый шаг в контроле стоимости материалов – сбор данных о рыночных ценах у нескольких поставщиков. Для цемента, арматуры и кирпича рекомендуется мониторить не менее трех независимых компаний, сравнивая прайс-листы с учетом объема закупки и доставки.

Следует фиксировать даты и условия закупки: цены на стройматериалы часто изменяются еженедельно. Ведение исторических данных позволяет выявить необоснованные отклонения в накладных.

Обязателен контроль соответствия фактического количества поставленного материала с заявленным в документах. Для этого используют метод физической сверки: взвешивание, измерение объема и проверка сертификатов качества.

Проверка реальной стоимости включает сопоставление закупочных цен с официальными прайсами производителей и оптовых рынков. В случае расхождений более чем на 5–7% требуется письменное объяснение от поставщика.

Для долгосрочных проектов рекомендуется использовать электронные системы учета с функцией автоматического анализа стоимости и отклонений от среднерыночной цены. Такие системы позволяют своевременно выявлять аномалии и предотвращать завышение смет.

Рекомендуется проводить периодические внутренние аудиты закупок. Аудитор проверяет документацию, ведет сравнительный анализ цен, фиксирует несоответствия и подготавливает отчет с рекомендациями по снижению затрат.

Особое внимание уделяется подрядчикам и посредникам: проверяется, не включены ли скрытые комиссии, накрутки и дублирующие услуги. Все финансовые операции фиксируются в системе учета, что обеспечивает прозрачность и исключает возможность завышения стоимости материалов.

Вопрос-ответ:

Какие схемы завышения цен на строительные материалы встречаются чаще всего?

На практике чаще всего используют несколько моделей завышения. Например, покупка материалов через посредников с дополнительной наценкой, использование поддельных счетов с завышенными суммами, а также частичная подмена качественных материалов на более дешевые аналоги при сохранении цены оригинала. Иногда подрядчики просто указывают в отчетности большее количество расходных материалов, чем фактически использовано. Все эти схемы направлены на получение дополнительной прибыли за счет заказчика.

Можно ли определить реальную стоимость материалов без обращения к поставщику?

Да, для этого применяют несколько методов. Сравнивают цены аналогичных товаров на открытом рынке, используют прайс-листы крупных торговых сетей или платформ для строительных материалов. Также помогают калькуляторы расхода материалов, которые позволяют оценить потребление на конкретный объём работ. Сопоставление этих данных с накладными и счетами помогает выявить расхождения и предполагаемые завышения.

Как сезонность и дефицит влияют на ценообразование в строительстве?

Сезонный рост спроса на отдельные виды материалов может использоваться как повод для увеличения цены. Например, в период строительного бума или перед зимой стоимость цемента, кирпича и пиломатериалов часто повышается. Дефицит редких компонентов также позволяет поставщикам устанавливать более высокие ставки, даже если рыночная цена на аналогичные материалы остаётся ниже. Для заказчика это означает необходимость внимательного планирования закупок и мониторинга цен на рынке.

Какие методы контроля расхода материалов применяются на стройплощадке?

Контроль расхода материалов ведется через несколько инструментов. Ведется точный учет приходных и расходных накладных, регулярные проверки остатков на складе, а также визуальный контроль фактического использования материалов на объектах. Часто используют электронные системы учета, которые фиксируют списания и перемещения материалов. Сравнение фактического расхода с проектными нормами позволяет выявить несоответствия и потенциальное завышение.
