Виды земляных работ и их особенности

Что относится к земляным работам

Что относится к земляным работам

Земляные работы включают широкий спектр операций, направленных на подготовку участка для строительства или других инженерных целей. Основные виды работ – это копка котлованов, траншей, выемка грунта для фундаментов и планировка территории. Каждый тип работы требует точного расчёта объёмов грунта и выбора техники в зависимости от типа почвы и рельефа участка.

Копка котлованов применяется для создания углублений под фундаменты зданий и инженерные сооружения. Глубина котлована зависит от проектных нагрузок и особенностей грунта. Для тяжёлых и нестабильных грунтов применяют армирующие конструкции или специальные укрепления стенок котлована.

Траншейные работы необходимы для прокладки коммуникаций: водопровода, канализации, кабелей. Ширина и глубина траншеи определяется диаметром труб и типом прокладываемого оборудования. Важно учитывать устойчивость стенок траншеи и возможность осыпания грунта, особенно в песчаных или рыхлых почвах.

Выемка и насыпь грунта применяются для формирования необходимого рельефа участка или подготовки под дороги и платформы. Процесс требует анализа плотности грунта, его влажности и уровня грунтовых вод. Для крупных объёмов используют экскаваторы и бульдозеры, при небольших – ручной труд с применением лопат и тачек.

Планировка территории обеспечивает ровную поверхность для строительства и предотвращает застой воды. Работы включают разравнивание, трамбовку и формирование дренажных систем. Правильное выполнение этих операций снижает риск разрушения построек и повышает долговечность инженерных сооружений.

Рытьё котлованов для фундаментов

Котлован под фундамент формируется с учётом глубины залегания прочного слоя грунта, проектной нагрузки здания и типа фундамента. Глубина обычно колеблется от 0,8 до 3 метров для частных домов и до 5 метров для многоквартирных зданий с подземными этажами.

Процесс включает несколько этапов:

  • Очистка участка от растительности, строительного мусора и верхнего плодородного слоя грунта.
  • Разметка котлована с соблюдением проектных размеров, с учётом уклонов и необходимого запаса под опалубку.
  • Рытьё вручную или механизированным способом: экскаваторы применяются на плотных грунтах и при больших объёмах, ручные лопаты – на мягких или ограниченных пространствах.
  • Контроль вертикальности стен и соблюдение глубины по уровню, с проверкой геометрии с помощью отвеса и нивелира.
  • Удаление воды при высоком уровне грунтовых вод с помощью дренажных насосов или временных дренажей.
  • Укрепление стенок котлована в случае нестабильного грунта с использованием шпунтов, деревянных щитов или металлических опор.

Особое внимание уделяется безопасности: котлован шириной более 1,5 метров требует уклона стен или укрепления для предотвращения обрушения. В тяжелых глинистых и песчаных грунтах допускается устройство ступенчатого откоса для стабилизации.

После завершения рытья котлован очищается от осыпавшегося грунта, производится контроль размеров и глубины. Только после этих проверок можно приступать к монтажу опалубки и заливке фундамента.

Рекомендации по технике безопасности и точности размеров снижают риск неравномерной осадки здания и повышают долговечность фундамента.

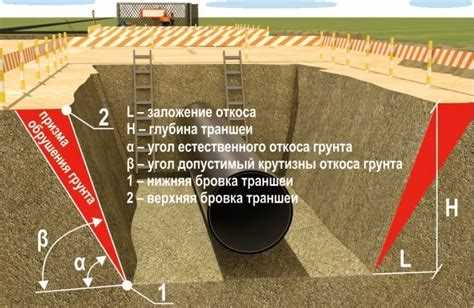

Разработка траншей для коммуникаций

Траншеи для прокладки коммуникаций разрабатываются с точным соблюдением проектной глубины и ширины, чтобы обеспечить безопасное размещение инженерных сетей. Глубина траншеи зависит от типа коммуникации: водопроводные трубы обычно укладываются на глубину 1,2–1,5 м, канализационные – 1,5–2 м, электрические и телекоммуникационные кабели – 0,8–1,2 м.

Ширина траншеи определяется диаметром трубы или кабеля, с добавлением технологического пространства для уплотнения и обслуживания. Для однотрубных систем минимальная ширина составляет 0,6 м, для нескольких параллельных труб – 1–1,2 м.

Разработка траншей может выполняться механизированным способом с использованием экскаваторов или вручную при ограниченном пространстве и близости построек. Важно соблюдать уклон дна траншеи: для канализации он составляет 2–3‰, для водопроводных труб допускается горизонтальная укладка с возможностью небольшого уклона для стока.

Дно траншеи выравнивается и уплотняется подсыпкой из песка толщиной 10–15 см, чтобы обеспечить защиту труб и кабелей от повреждений. После укладки коммуникаций производится обратная засыпка слоями до проектного уровня с обязательным уплотнением каждого слоя.

Для предотвращения обрушения стенок траншеи применяются деревянные или металлические щиты, особенно при глубине более 1,5 м или работе на нестабильных грунтах. На пересечениях с дорогами и пешеходными зонами устанавливаются временные ограждения и предупредительная сигнализация.

Тип коммуникации Глубина укладки, м Минимальная ширина траншеи, м Особенности
Водопровод 1,2–1,5 0,6–0,8 Укладывается с песчаным основанием, возможен уклон до 0,5‰
Канализация 1,5–2 0,8–1 Обязательный уклон 2–3‰, защита щитами при глубине >1,5 м
Электрокабель 0,8–1,2 0,6–0,8 Возможна горизонтальная укладка, песчаная подсыпка 10 см
Телекоммуникации 0,8–1,2 0,6–0,8 Укладка кабелей в гофрированные трубы для защиты от механических повреждений

Планировка и выравнивание участка

Планировка и выравнивание участка

Планировка участка включает удаление неровностей, устранение ям и возвышенностей, а также подготовку поверхности к строительным или ландшафтным работам. Для этого используют экскаваторы, бульдозеры и ручной инструмент при мелких участках.

Выравнивание выполняется по заранее составленному проекту с учетом рельефа и дренажной системы. Для контроля горизонтальности применяют нивелиры и лазерные уровни, что позволяет соблюсти точность до ±2 мм на метр.

При наличии крупных уклонов проводят террасирование или отсыпку грунта с уплотнением слоями по 20–30 см, используя катки или виброплиты. Это предотвращает последующую просадку и эрозию.

Особое внимание уделяют водоотведению. Формируют уклон 1–2% от центра участка к дренажным канавам или ливневой системе, чтобы избежать застоя воды и разрушения поверхности.

Выбор метода зависит от типа почвы: плотные суглинки требуют более интенсивного рыхления перед выравниванием, а песчаные участки нуждаются в дополнительной трамбовке для стабилизации поверхности.

После завершения планировки рекомендуется провести повторную проверку горизонтальности и плотности грунта, особенно на участках, предназначенных под фундамент или дорожное покрытие. Это обеспечивает долговечность будущих конструкций и равномерное распределение нагрузок.

Устройство насыпей и земляных валов

Насыпи и земляные валы применяются для изменения рельефа, укрепления склонов, защиты территорий от подтопления или для дорожного строительства. Основной материал – грунт, выбранный на участке или доставленный извне. Выбор грунта зависит от назначения насыпи, его плотности, влажности и зернового состава.

Технология устройства включает следующие этапы:

  1. Подготовка основания: удаление растительного слоя, корней и слабых грунтов. Основание должно быть ровным и уплотнённым с плотностью не менее 95% от максимальной по стандарту Proctor.
  2. Пошаговое послойное насыпание: грунт укладывают слоями толщиной 20–30 см для ручной техники и до 40–50 см для машинной. Каждый слой уплотняется катками или виброплитами до заданной плотности.
  3. Формирование профиля: боковые склоны выполняются с уклоном 1:1,5–1:2 для обеспечения устойчивости. Важен контроль ширины гребня и отметок высоты.
  4. Дренажные мероприятия: при необходимости устраивают дренажные канавы и фильтрующие слои из песка или щебня для отвода воды и предотвращения размыва.
  5. Контроль качества: измеряют уплотнение слоя, плотность и влажность грунта, корректируют уклоны и высоты.

Для земляных валов, применяемых в гидротехнических сооружениях, важно использовать водонепроницаемые материалы в ядре (глина или глинистый грунт), а боковые слои – из песчаного или каменистого грунта для защиты от эрозии. Дополнительно покрывают растительным слоем и укрепляют геотекстилем или камнем при высоких нагрузках.

Рекомендуется избегать внесения чрезмерно влажного или слишком сухого грунта, так как это снижает плотность и стабильность насыпи. Все работы должны проводиться с учётом сезонных особенностей – мороз, осадки и уровень грунтовых вод существенно влияют на качество земляных сооружений.

Регулярные проверки и исправления отклонений от проектной высоты и уклонов обеспечивают долговечность и безопасность сооружения. Уплотнение каждой прослойки позволяет избежать просадок и эрозионных разрушений в будущем.

Снятие плодородного слоя почвы

Снятие плодородного слоя почвы

Снятие плодородного слоя почвы проводится на глубину 20–30 см, в зависимости от структуры и состава грунта. Этот слой характеризуется высоким содержанием органики и питательных веществ, поэтому его нельзя использовать для засыпки траншей или котлованов без отдельной обработки.

Работы выполняются специализированной техникой: бульдозерами, экскаваторами с ковшами и скреперами. Для равномерного снятия почвы движение техники должно быть перпендикулярным к уклону участка с перекрытием проходов на 0,5–1 м.

Снятый плодородный слой временно складируют на специальных отвалов или площадках, высота которых не должна превышать 2 м для предотвращения уплотнения и потери питательных веществ. Площадки располагаются на дренированных участках, чтобы исключить застой воды и эрозию.

Перед повторным использованием почвы проводят контроль влажности и структуры. При необходимости выполняют перемешивание с минеральными добавками для восстановления плодородия. При обратной засыпке глубина слоя сохраняется не менее 20 см, чтобы обеспечить нормальное развитие растительности.

Важно избегать смешивания плодородного слоя с нижними, менее плодородными слоями грунта. Любые нарушения последовательности снятия и складирования снижают эффективность использования почвы и могут вызвать ее уплотнение, эрозию или потерю питательных веществ.

Укрепление откосов и берегов

Укрепление откосов и берегов

Укрепление откосов и берегов необходимо для предотвращения эрозии, оползней и разрушения инженерных сооружений. На крутых откосах применяются геотекстильные и геосеточные материалы, которые стабилизируют грунт и распределяют нагрузку равномерно.

Для берегов рек и водоёмов эффективны каменные и бетонные габионы, уложенные с уклоном до 1:1,5. Габионы обеспечивают водопроницаемость и уменьшают скорость течения воды, что снижает размыв.

Мягкие методы укрепления включают посев трав и закрепление дерновыми матами, которые удерживают верхний слой почвы и способствуют естественной дренажной системе. Толщина дернового слоя должна составлять 10–15 см, а семенной состав подбирается с учетом местного климата и почвы.

На нестабильных склонах применяют шпунтовые и анкерные конструкции. Шпунты глубиной 1,5–3 м предотвращают оползни, а анкерные тросы обеспечивают дополнительное удержание грунта. Расстояние между анкерами обычно составляет 2–3 м, что обеспечивает равномерное распределение давления.

Вывоз и утилизация грунта

Вывоз и утилизация грунта

Вывоз грунта начинается с его классификации по типу: плодородный слой, песчаные, глинистые или скальные породы. Каждая категория требует специфических методов погрузки и транспортировки. Для мелкозернистого и легкого грунта применяются самосвалы грузоподъемностью от 5 до 20 тонн, для тяжелого или каменистого – экскаваторы с ковшами до 2 м³ и автотранспорт с усиленной подвеской.

Перед вывозом необходимо определить места временного складирования и составить маршрут для минимизации перемещений. Плотный грунт рекомендуется увлажнять до оптимальной влажности 10–15% для облегчения погрузки и снижения пыления. Скальные участки дробят на фракции до 200 мм перед транспортировкой.

Утилизация грунта зависит от его состава и загрязненности. Плодородный слой используют для рекультивации и озеленения, песчаные и глинистые породы – для насыпей и выравнивания рельефа. Контаминованный грунт подлежит обработке и хранению на специализированных полигонах согласно санитарным нормам. При массовых объемах применяют конвейерные системы или земснаряды для транспортировки на большие расстояния.

Контроль массы и объема грунта осуществляется с помощью весового оборудования и нивелирных замеров. Все операции по вывозу и утилизации фиксируются в технологических картах с указанием объема, места назначения и способов обработки, что обеспечивает точный учет материалов и предотвращает несанкционированное складирование.

Оптимизация процессов достигается планированием последовательности работ, применением специализированной техники и соблюдением требований безопасности при погрузке и транспортировке. Особое внимание уделяется предотвращению осыпания откосов при погрузке и минимизации пылевых выбросов при сухом грунте.

Вопрос-ответ:

Какие основные виды земляных работ выполняются при строительстве частного дома?

При строительстве частного дома обычно выполняются несколько типов земляных работ. Сначала проводится выемка грунта для котлована под фундамент, затем планировка участка для обеспечения правильного уклона и отвода воды. Часто снимается плодородный слой почвы для последующего использования в ландшафтном оформлении. После этого может выполняться устройство насыпей или земляных валов для выравнивания рельефа и укрепления склонов. Каждый этап требует выбора соответствующей техники и контроля глубины и уклона работ.

Чем отличается разработка траншей для коммуникаций от рытья котлованов?

Разработка траншей и котлованов отличается не только по объему работ, но и по назначению. Траншеи имеют протяженный узкий профиль и используются для прокладки трубопроводов, кабелей или дренажных систем. Глубина и ширина траншей определяются типом коммуникаций и материалом труб. Котлованы же представляют собой крупные выемки с более широкой площадью, предназначенные под фундаменты или бассейны. Для траншей применяются мини-экскаваторы и специальные ковши, а для котлованов — тяжелая строительная техника с возможностью перемещения больших масс грунта.

Как организовать вывоз и утилизацию грунта с участка?

Вывоз и утилизация грунта требует точного планирования. Важно определить тип грунта и объем, чтобы выбрать подходящий транспорт. Легкие песчаные грунты можно вывозить самосвалами меньшей грузоподъемности, тяжелые суглинки или глины — крупными машинами. Грунт сортируют по возможности: плодородный слой используют для озеленения, строительный — для насыпей или утилизации на специализированных полигонах. На крупных стройках применяются временные отвалочные площадки для накопления и последующей транспортировки грунта.

Какие методы укрепления откосов и берегов применяются на стройплощадках?

Укрепление откосов и берегов зависит от типа грунта и крутизны склона. Чаще всего применяют геотекстиль и сетки для стабилизации поверхности, а также бетонирование или монтаж подпорных стен для предотвращения смыва и обрушений. В местах с высокой водонасыщенностью используют дренажные системы, чтобы снизить давление грунта. Для мелких объектов иногда достаточно послойного уплотнения грунта и создания пологих откосов. Выбор метода определяется расчетами прочности и условиями участка.

Зачем снимают плодородный слой почвы и как его используют?

Плодородный слой почвы снимают, чтобы сохранить его структуру и органическое содержание при проведении строительных работ. Этот слой часто содержит гумус и микроэлементы, которые ценны для последующего озеленения. После снятия его обычно временно складируют на отвалочных площадках, чтобы затем использовать при создании газонов, клумб или садовых участков. Если плодородный слой не сохранить, будущие зеленые насаждения могут страдать от недостатка питательных веществ и медленного роста.

Какие виды земляных работ чаще всего применяются при строительстве частного дома?

При строительстве частного дома обычно выполняют несколько типов земляных работ. Сначала снимают верхний плодородный слой почвы для последующего использования в ландшафтном оформлении. Затем проводят рытьё котлованов для фундамента и траншей для инженерных коммуникаций. Часто требуется устройство насыпей или выравнивание участка для корректного отвода воды. Каждая операция требует учета типа грунта, уровня грунтовых вод и рельефа территории. В некоторых случаях применяют укрепление откосов или разработку котлованов нестандартной формы, если проект дома сложный или участок с перепадами высот.

Как правильно организовать вывоз и утилизацию грунта после земляных работ?

Вывоз и утилизация грунта выполняются по заранее разработанному плану. Сначала определяют объём и тип грунта: песчаный, глинистый, каменистый или с примесями строительного мусора. Для временного хранения используют специальные площадки, учитывая защиту от оседания и эрозии. Транспортировка осуществляется грузовыми автомобилями с закрытыми кузовами, чтобы избежать разбрасывания. Важно выбирать лицензированные полигоны или участки для утилизации, а крупные камни и строительные остатки отправляют на переработку. В городских условиях часто применяют компании с разрешениями на утилизацию грунта, чтобы соблюсти нормы экологической безопасности и избежать штрафов.

Ссылка на основную публикацию
